Windpark Freiländeralm 2
Windpark Freiländeralm 2
Wie bereits beim zuvor beschriebenen Projekt, Windpark Soboth-Eibiswald, errichtet die Energie Steiermark Green Power GmbH auch beim Windpark Freiländeralm 2 insgesamt 15 Windenergieanlagen des Typs GWH V15 175. Ebenfalls ist die Gebrüder Haider Bauunternehmung mit den Erd- und Baumeisterarbeiten sowie den Kabelgrab- und Verlegearbeiten beauftragt.
Unsere Leistungen umfassen im Rahmen dieses Projekts folgende Tätigkeiten:
- Errichtung von zwei Umladeplätzen mit einer Gesamtfläche von rund 17.000 m²
- Instandsetzung bestehender Forstwege auf etwa 4,8 km Länge
- Neubau interner Windpark-Zuwegungen über insgesamt 5,9 km

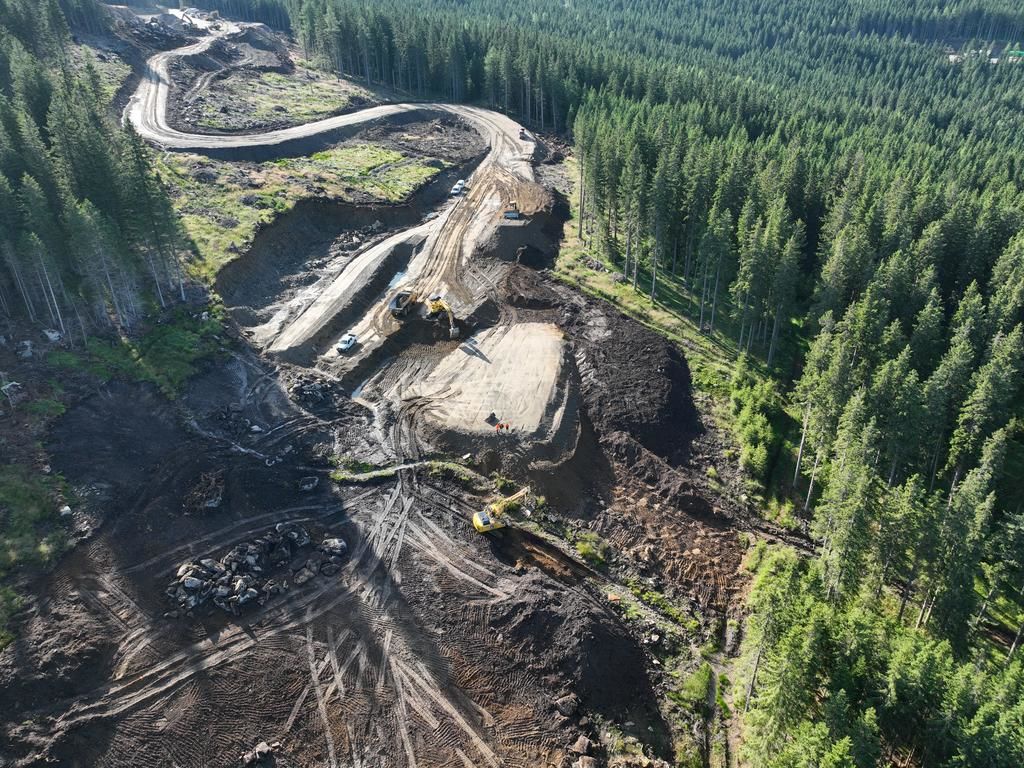

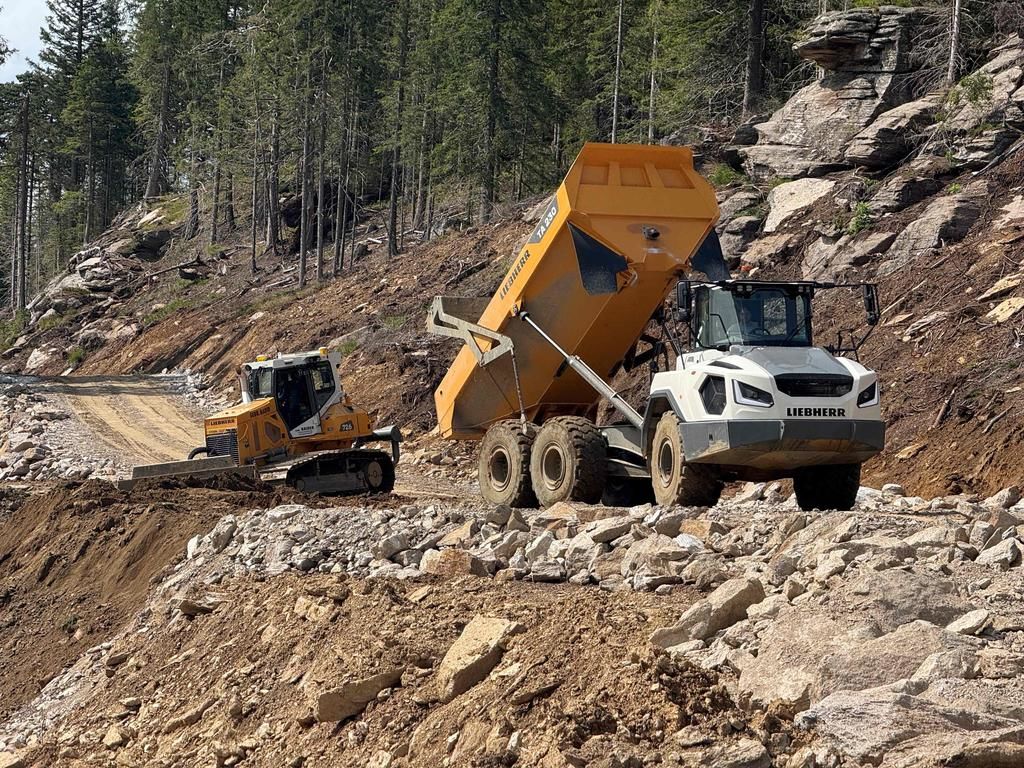

- Baugrubenaushub sowie Errichtung von Kranstellflächen mit einem Erdbewegungsvolumen von rund 350.000 m³, teilweise im kompakten Fels

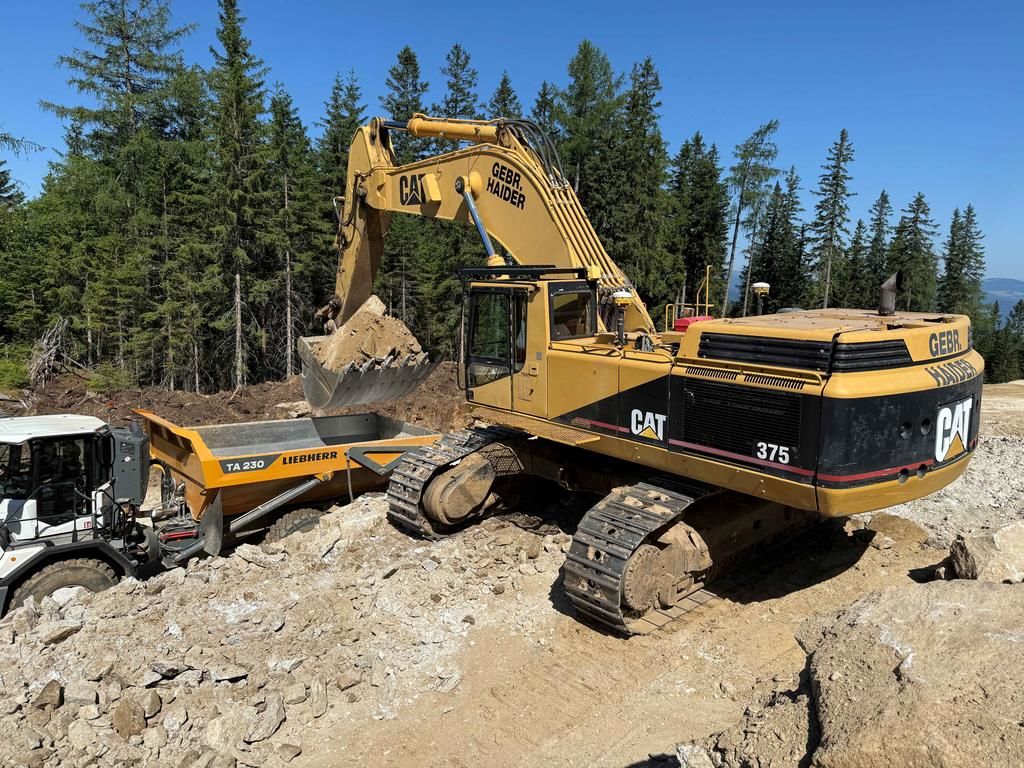

- Einbau von ca. 100.000 m³ ungebundenen Tragschichten zur Befestigung der Kranstellflächen und Zuwegungen (größtenteils auf der Baustelle aufbereitet)
- Verlegung von rund 60.000 m Energiekabeln, einschließlich Anschlussarbeiten bei Trafos und Umspannwerk
- Durchführung von Vermarkungs-, Vermessungs- und Dokumentationsarbeiten
- Teilweiser Rückbau und Renaturierung
Aktueller Baufortschritt
Bis Ende 2025 ist der Großteil der beauftragten Leistungen abgeschlossen. Bereits in diesem Jahr konnten acht Kranstellflächen samt zugehöriger Fundamente an den Anlagenhersteller übergeben werden. Sämtliche Flächen wurden zur vollsten Zufriedenheit übernommen und boten ideale Arbeitsebenen für die Montage der Windenergieanlagen.
Auch die verbleibenden sieben Stellflächen, inklusive der Fundamente (Betonbau: Fa. Haider & Co.) sowie die restlichen 30-kV-Kabelgrabarbeiten, wurden im Jahr 2025 erfolgreich fertiggestellt.
Vorschau für 2026

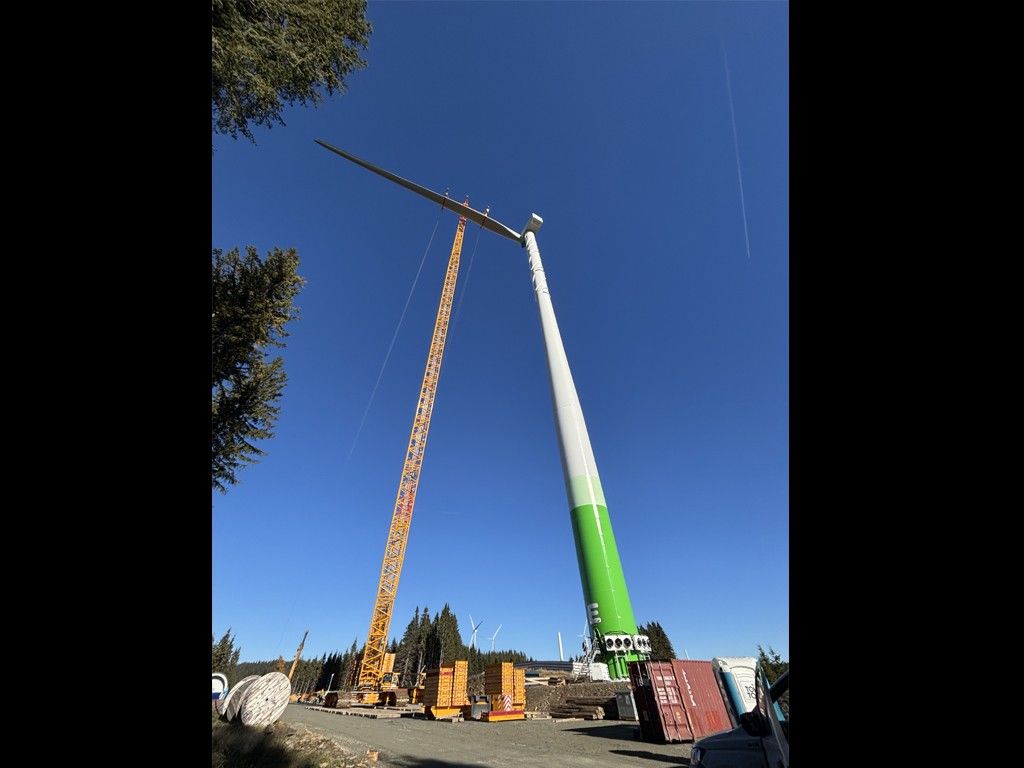

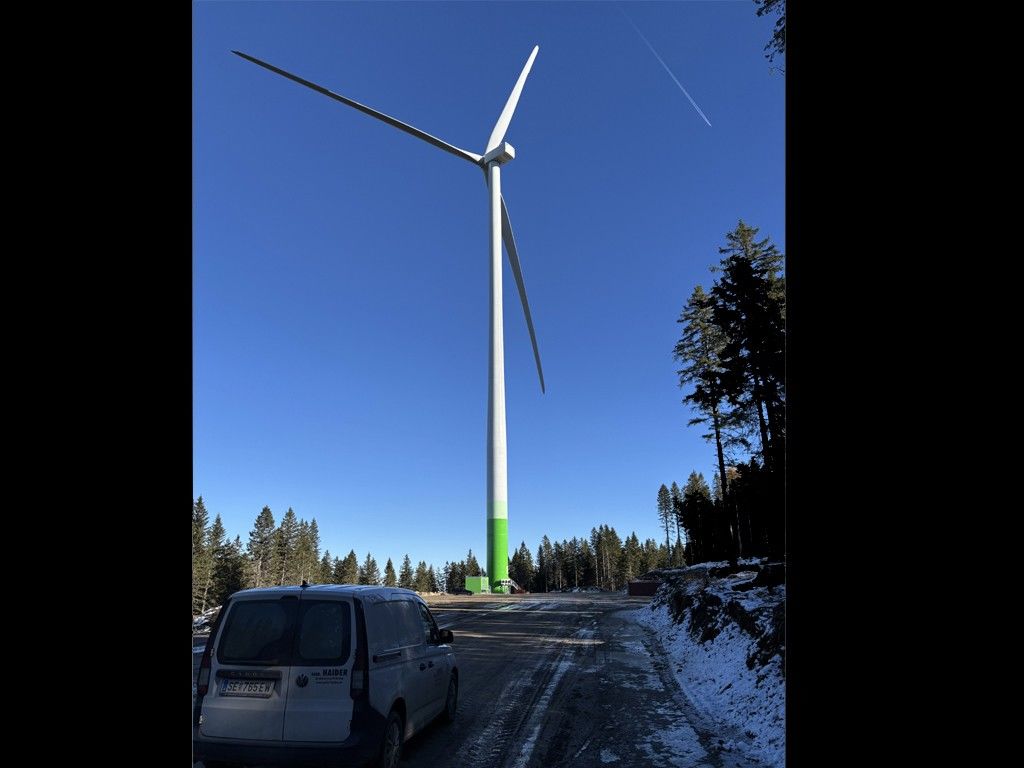

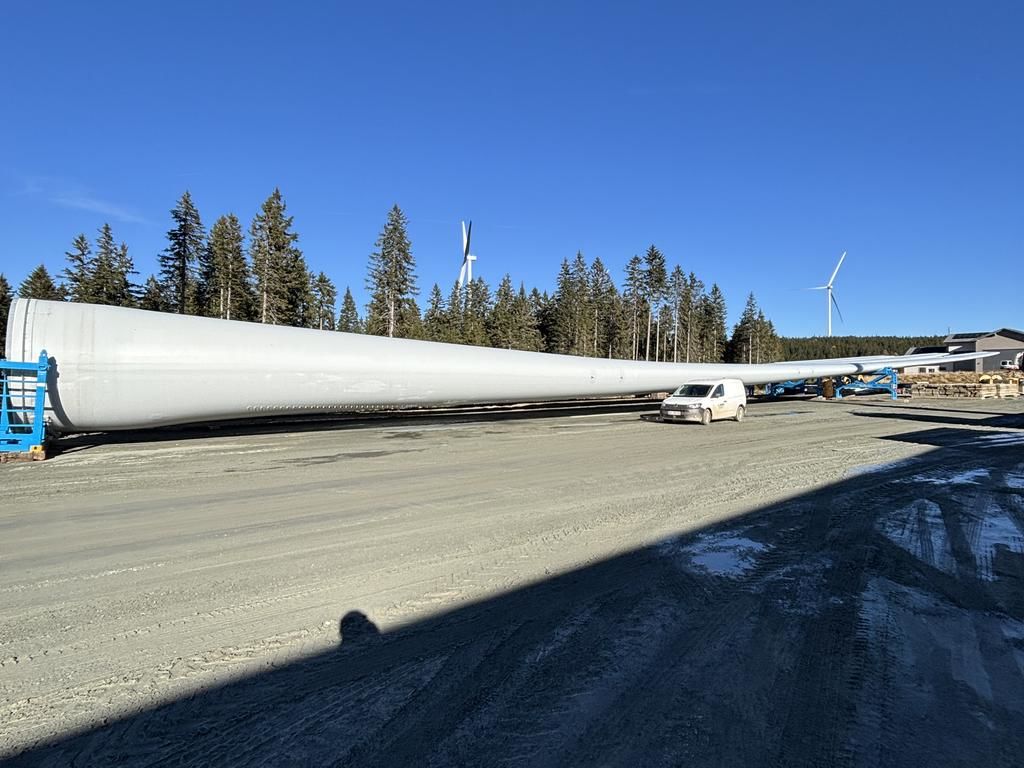

Im Jahr 2026 ist der Aufbau sämtlicher noch ausständiger Windenergieanlagen durch den Anlagenhersteller geplant. Unsere Aufgabe besteht darin, die Zuwegungen und Stellflächen jederzeit in bestmöglichem Zustand zu halten, um einen reibungslosen Transport und Aufbau zu gewährleisten. Parallel dazu führen wir Rückbau- und Renaturierungsarbeiten durch, um die umfangreichen Geländeeinschnitte, Dämme und Flächen wieder harmonisch in die natürliche Umgebung einzubetten.
Projektdetails
Standort:
Freiländeralm
Steiermark
Baubeginn:
April 2024
Bauende:
Dezember 2027
Auftraggeber:
Energie Steiermark Green Power GmbH
Auftragssumme:
€ 11.300.000,-
Bauleiter:
Klaus Thonhofer
Polier:
Ernst Wutti
Techniker:
Jörg Dettelbacher , Philipp Döller
