Windpark Soboth-Eibiswald



Windpark Soboth-Eibiswald

Die Energie Steiermark Green Power GmbH errichtet mit dem Windpark Soboth-Eibiswald ein bedeutendes Zukunftsprojekt zur nachhaltigen Energiegewinnung. Der Windpark umfasst insgesamt 15 Windenergieanlagen, die auf dem Gemeindegebiet von Eibiswald errichtet werden. Die Anlagenstandorte befinden sich auf einer Seehöhe von 1.360 bis 1.475 m – größtenteils in steilem, felsigem und bewaldetem Gelände – und stellen damit besondere Anforderungen an Planung, Logistik und Bauausführung. Zum Einsatz kommt der Anlagentyp Vensys GWH V15 175 mit einer Nennleistung von 7,8 MW, einer Nabenhöhe von 145 m und einem Rotordurchmesser von 175 m.

Die Gebrüder Haider Bauunternehmung wurde mit den Erd- und Baumeisterarbeiten sowie den Kabelgrab- und Verlegearbeiten beauftragt. Unsere Leistungen umfassen dabei folgende Tätigkeiten:

  • Errichtung eines Umladeplatzes an der B69 mit einer Fläche von rund 20.000 m²
  • Instandsetzung bestehender Forstwege auf etwa 8,0 km Länge

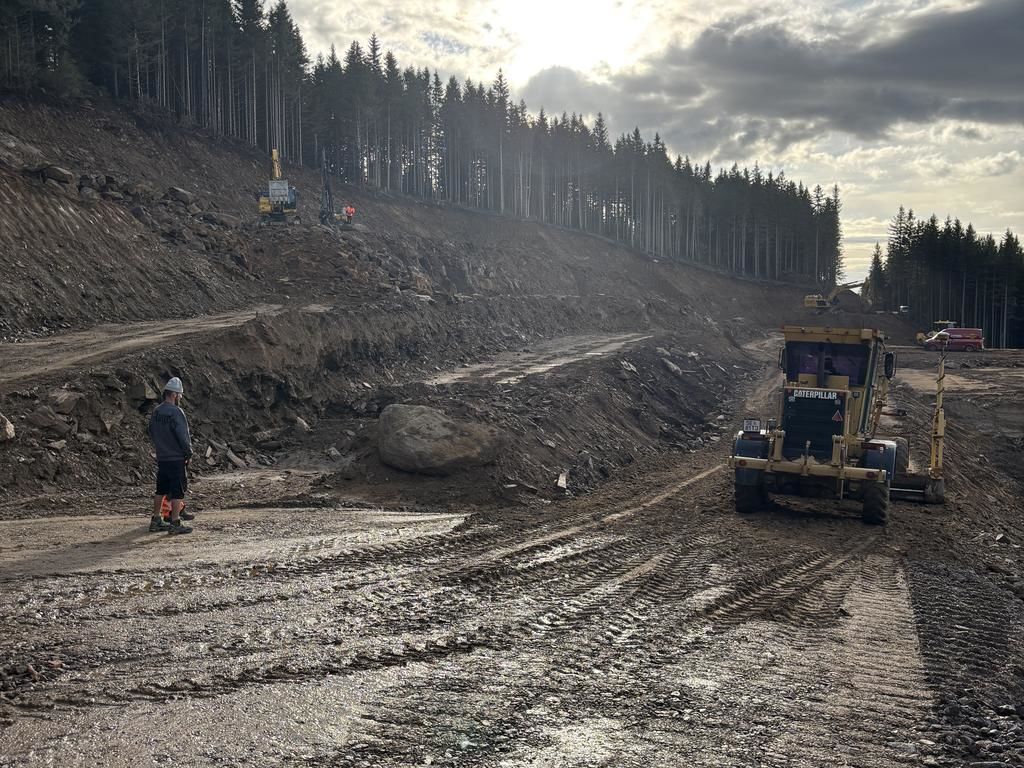

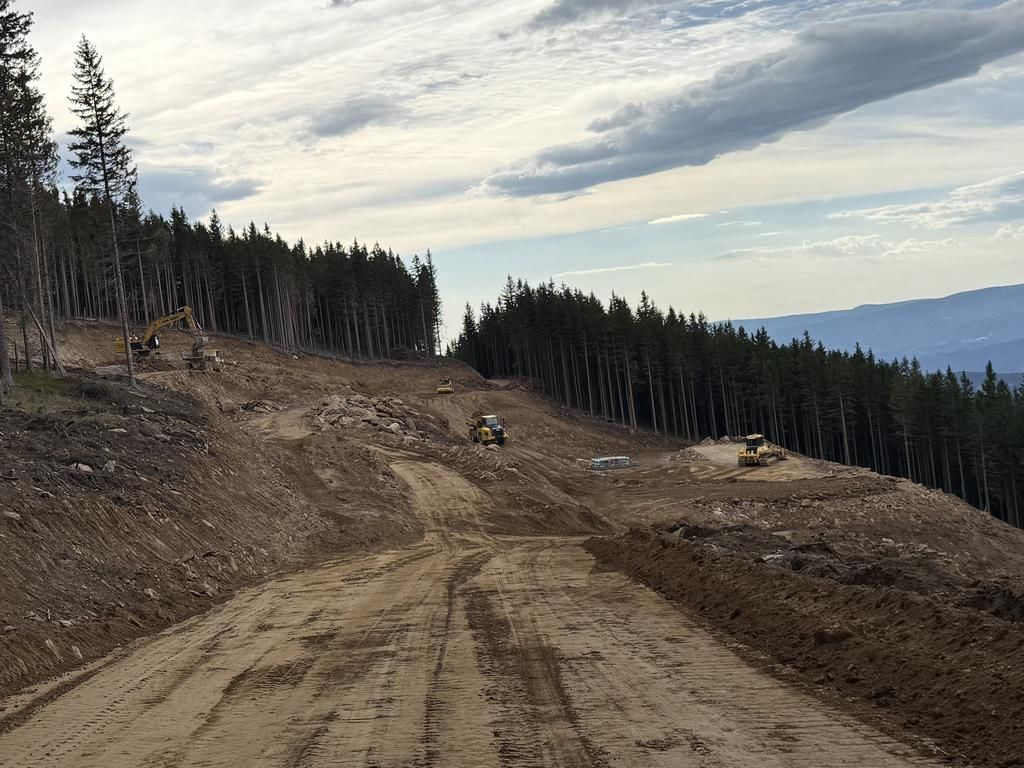

  • Neubau interner Windpark-Zuwegungen über 8,4 km Länge

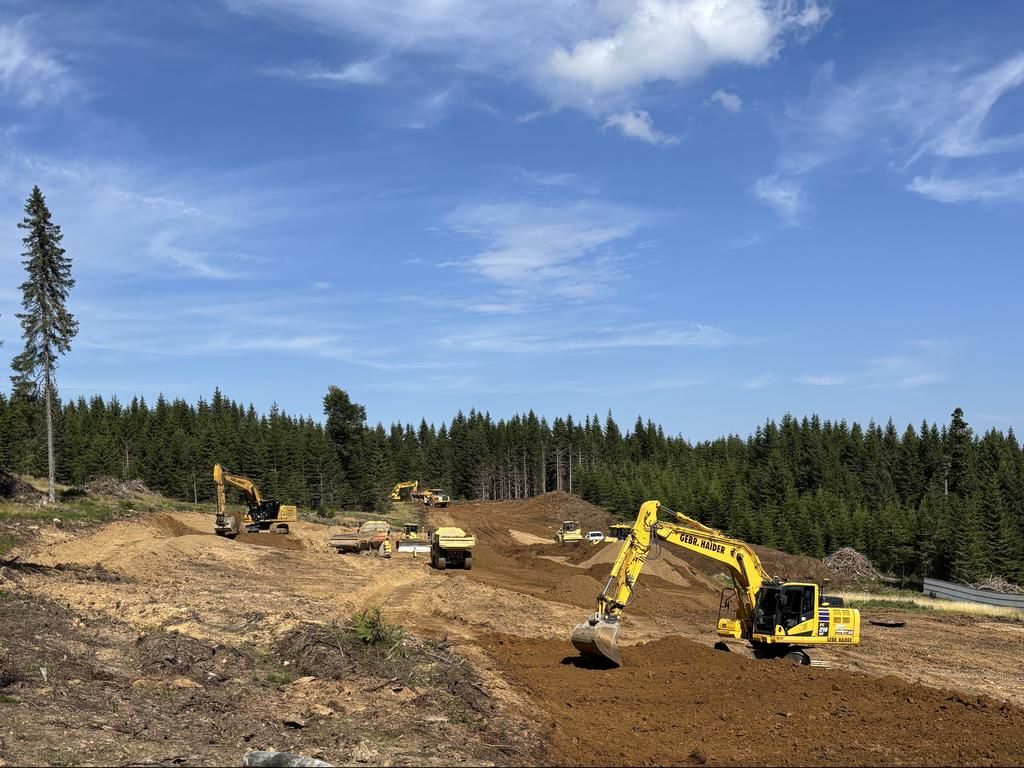

  • Baugrubenaushub sowie Errichtung von Kranstellflächen mit Erdbewegungen von rund 400.000 m³, teils im kompakten Fels

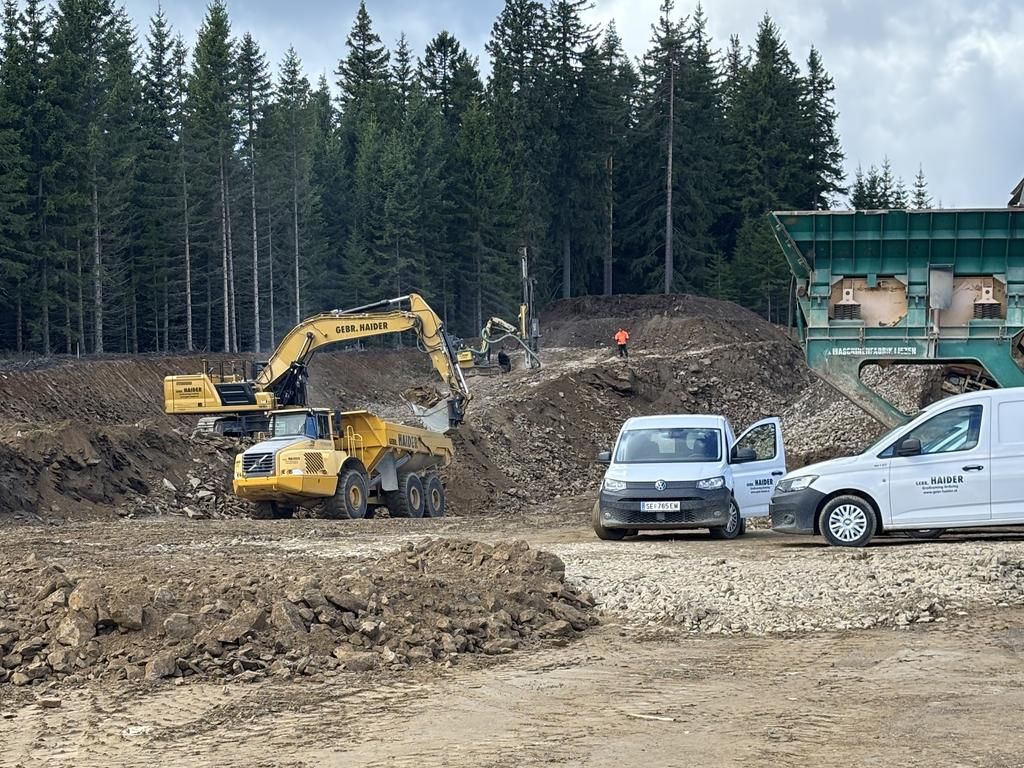

  • Einbau von rund 100.000 m³ ungebundenen Tragschichten zur Befestigung der Kranstellflächen sowie der Zuwegungen (werden größtenteils auf der Baustelle aufbereitet)

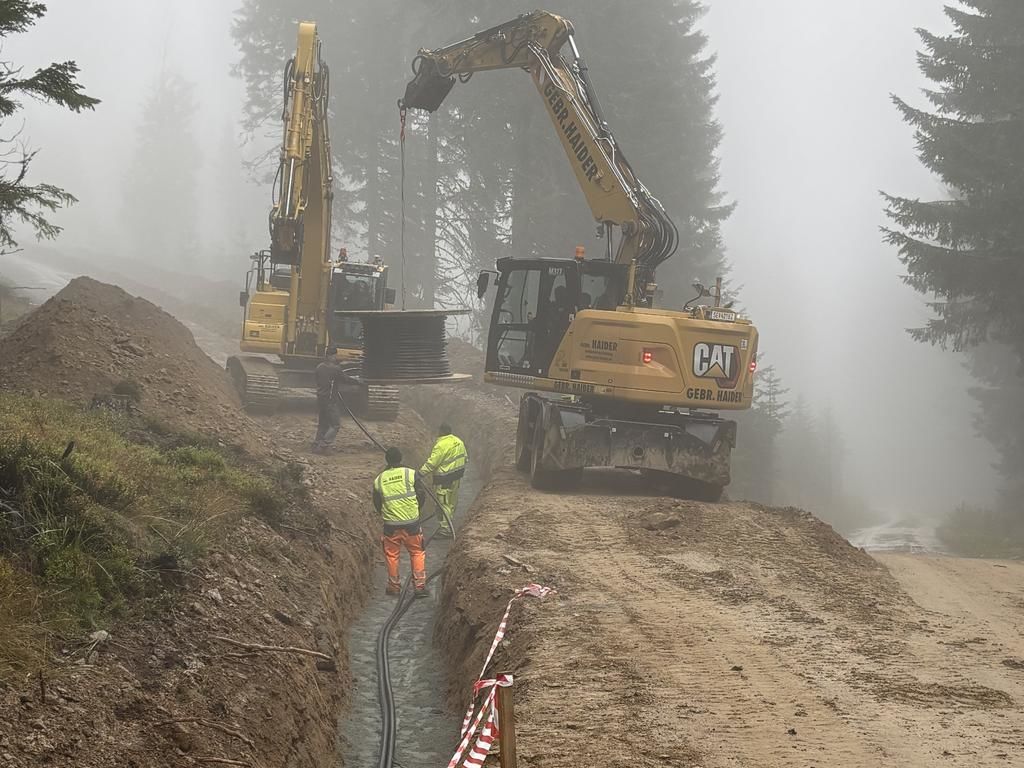

  • Verlegung von rund 48.000 m Energiekabeln inkl. Anschlussarbeiten bei Trafos und Umspannwerk
  • Vermarkungs-, Vermessungs- und Dokumentationsarbeiten
  • Teilweiser Rückbau und Renaturierung

Aktueller Baufortschritt

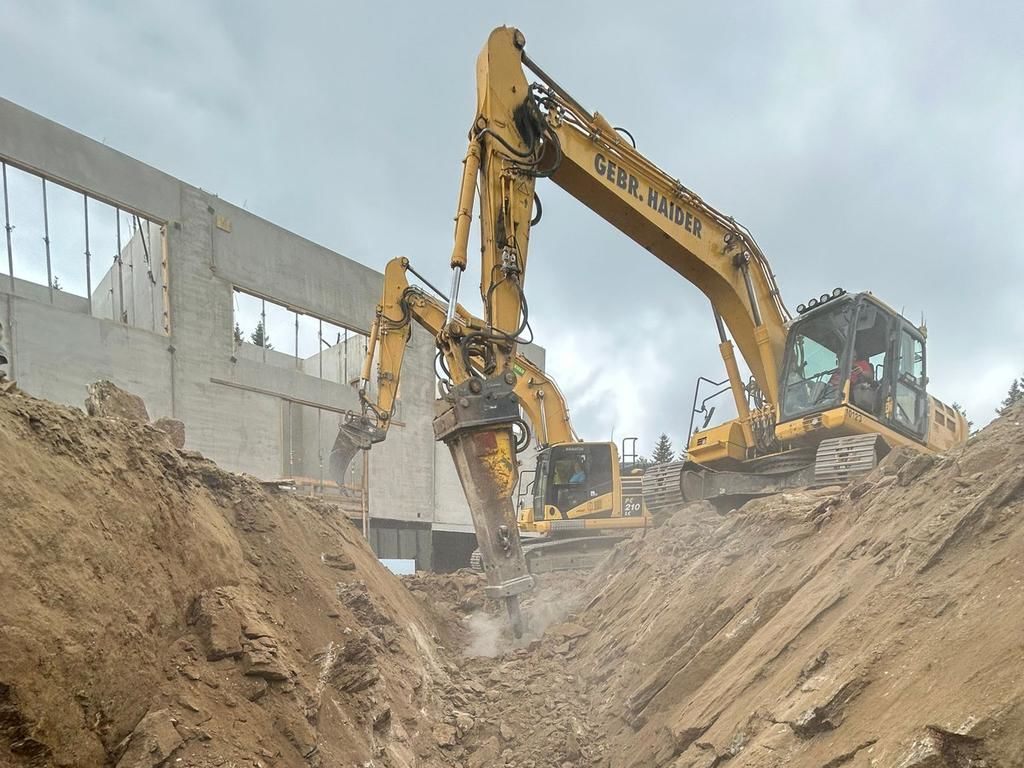

Mit Ende dieses Jahres sind sämtliche für 2025 vertraglich vorgesehene Leistungen erledigt. Dementsprechend sind sieben der insgesamt 15 Kranstellflächen und deren zugehörige Fundamente (Betonbau Fa. Haider & Co.) fertiggestellt, drei weitere Stellflächen befinden sich in einem weit fortgeschrittenen Stadium.
Des Weiteren wurden mehr als 30.000 m der 30-kV-Kabel verlegt und der Umladeplatz an der B69 vollständig hergestellt. Im Jahr 2025 wurden etwa 40.000 m³ Fels auf der Baustelle gesprengt, gebrochen und als untere Tragschichten eingebaut.

Die Erdbauarbeiten erstrecken sich über eine Fläche von rund 400.000 m². Der Einsatz moderner, GPS-gesteuerter Baumaschinen ist daher unerlässlich, um die Arbeiten effizient und zugleich höchst präzise auszuführen. Dank unserer GPS-Gerätesteuerungen, die über eine eigens konfigurierte Basisstation im Windparkgebiet mit Korrekturdaten versorgt werden, sind wir optimal ausgestattet, um sämtliche Arbeiten termingerecht und auf höchstem Qualitätsniveau durchzuführen.

Vorschau für 2026

Bereits im März 2026 sollen vom Windenergieanlagenhersteller die ersten Anlagenteile geliefert werden. Dementsprechend wird es eine besondere Herausforderung, die teils steilen Zuwegungen auch bei äußerst ungünstigen Witterungsbedingungen für den Schwerverkehr befahrbar zu halten.
Neben den verbleibenden Erdbautätigkeiten können – je nach Fortschritt des Anlagenherstellers – auch die Anschlussarbeiten der 30-kV-Verkabelung durchgeführt werden.
Ende 2026 wird außerdem mit den ersten Rückbau- und Renaturierungsarbeiten begonnen.

Projektdetails

Standort:

Soboth-Eibiswald

Steiermark

Baubeginn:

März 2025

Bauende:

Oktober 2028

Auftraggeber:

Energie Steiermark Green Power GmbH

Auftragssumme:

€ 10.600.000,-

Bauleiter:

Klaus Thonhofer

Polier:

Ernst Wutti

Techniker:

Philipp Döller , Jörg Dettelbacher
